緬甸電力能源部副部長通奈博士視察現場

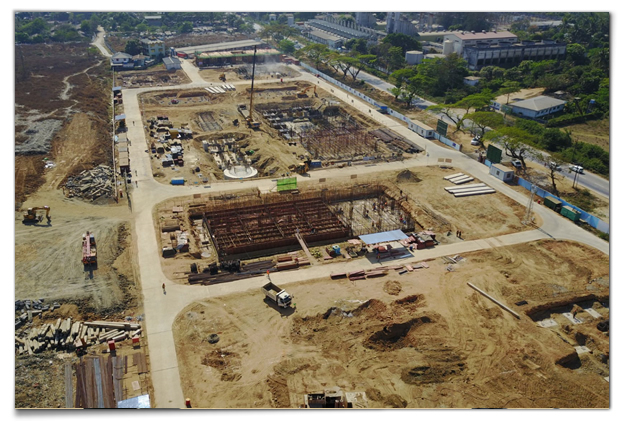

鳥瞰廠區

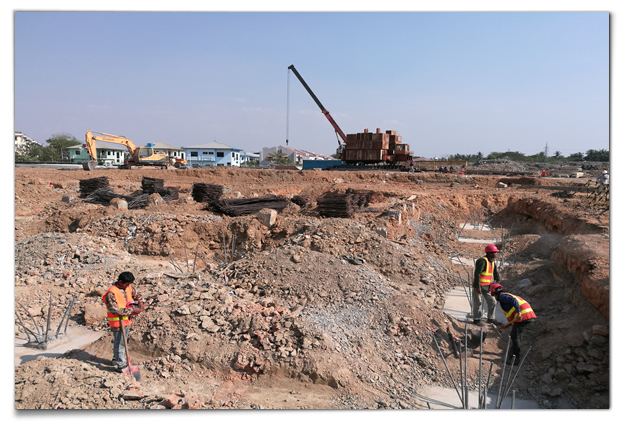

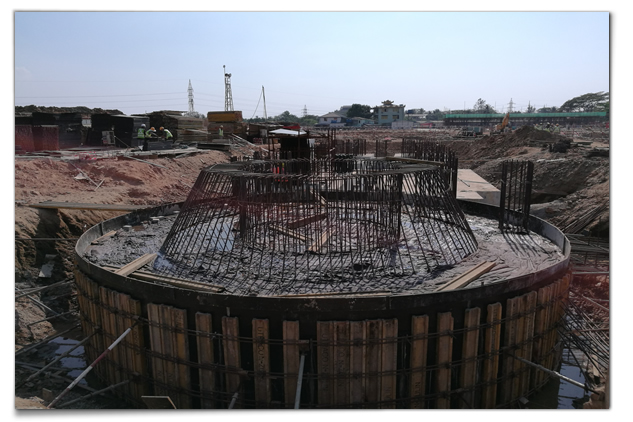

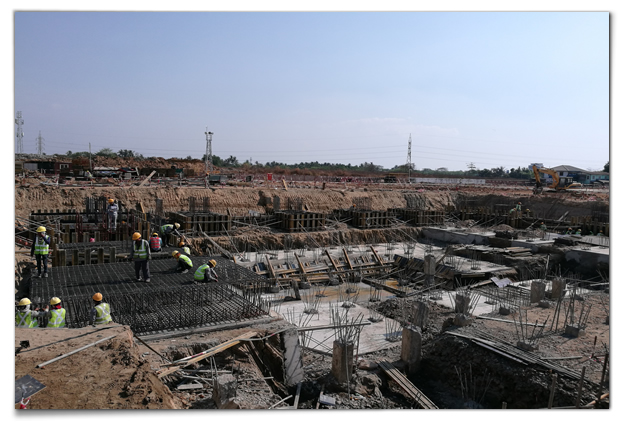

土建施工中
2017年3月2日云南省副省長陳舜視察工地
緬甸仰光THAKETA天然氣聯合循環電廠項目規劃裝機容量500MW,項目分二期執行,其中一期額定裝機120MW,二期額定裝機380MW。 項目廠址位于仰光市中心以東10公里處的Thaketa鎮,距離THILAWA工業區約16km。電廠一期按1臺GE 6FA級燃氣輪發電機組+1臺蒸汽輪發電機組聯合循環一拖一配置,在當地環境氣候下,機組凈出力為106MW。項目一期已經于2016年5月份正式開工,預計2018年5月投產發電。
